风电纪实:海洋水建服务海上风电快讯

发表日期:2019/6/10  发布人:admin

  作为国内最早进军海上风电建设的施工企业,海洋水建依托得天独厚的区域条件和装备优势,见证着江苏海上风电快速发展的历程。

  通过近十年的海上风电施工建设,海洋水建以“人和、诚信、敬业、拓展”的企业文化和“求真务实”的企业精神赢得了海上风电开发业主和国内同行海上风电施工企业的广泛认可。在结累丰富的潮间带及近海风电场施工建设经验和技能基础上,海洋水建科学筹划,完整配备了六条海上风电施工建设全产业链施工生产线,独创国内海上风电升压站上部模块海上平移安装新工法,为海洋水建在江苏海上风电施工建设全面铺开、快速推进创造了坚实的硬件和软件条件,创造了又一个中国海上风电施工工艺新纪录。

  目前正在施工建设的海上风电项目更是如火如荼、捷报频传。

  看大丰——

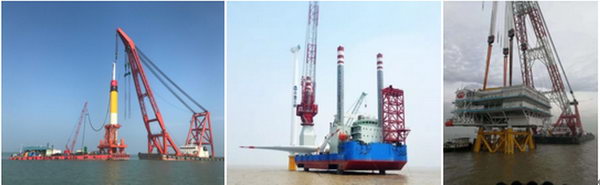

  龙源大丰(H7)200MW海上风电项目即将收官:海洋水建工总包40台基础施工,40台风机安装施工,1座升压站建造、安装和调试;分包35KV海缆铺设施工(80根区间缆,约80km)。该项目于2018年6月1日开工,截止目前已完成基础施工、海缆铺设和升压站海上并网调试。风机安装已完成39台,项目由海洋水建所承建的施工计划将于2019年6月中旬全面完工。


  华能大丰(H13)300MW海上风电项目Ⅱ标段:海洋水建与天津港航33台基础施工,10台风机安装施工。截止目前已完成基础施工18台,风机安装将于6月中旬全面展开。该项目扩建工程基础沉桩施工,也将根据项目进展和整体装备计划情况进一步开展合作。

  看东台——

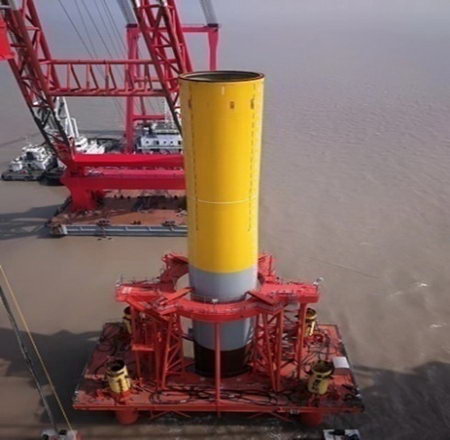

  双创竹根沙300MW海上风电项目正式开工:海洋水建与华东勘测设计研究院有限公司合作EPC项下的试桩工程施工,67台基础沉桩施工,67台风机安装施工,1座升压站建造、安装和海上调试施工,35KV区间海缆施工等。目前项目试桩已经进入试验数据采集阶段,试桩整体施工工程计划于6月底完成。基础沉桩施工正式开工,3根单桩已经完成沉桩,项目备料,钢结构加工、升压站建造等均已在项目部的统筹管理下有条不紊地展开。





  看如东——

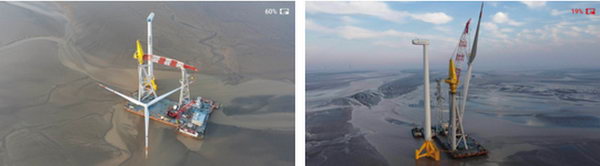

  九思江苏如东(H2)300MW海上风电项目:海洋水建总包该项目67台基础沉桩施工,67台风机安装施工,1座海上升压站,67根35KV区间海缆铺设,1根220KV主海缆铺设。该项目在克服最复杂潮间带海况、利用一潮一机一方案施工计划、在人机物方面做好全面内外部整体协调统筹的基础上,在业主和设计方的大力支持下,目前已经进入正常施工状态。项目配备了三条施工生产线,计划于2019年年底实现并网发电。





  华能盛东(H2)300MW海上风电项目Ⅱ标段:海洋水建与中交三航局宁波分公司39台基础沉桩施工、40如风机安装施工。目前项目施工准备已经全部完成,计划于6月10日正式开工。


  为了确保双创项目和九思项目如期完工,海洋水建集集团基地制造优势,利用韩通赢吉重工的车间、码头和特种搬运装备,在极短的三个月内整合出了海上风电单桩生产线和海上升压站上部模块建造车间及装船设施设备。




  为客户创造价值、安全、优质、高效完成每一台海上风电施工是海洋人的不懈追求。
